Καυτή Τετάρτη… Στο Προεδρικό το καλώδιο, στο δικαστήριο το τερματικό-Οι εξελίξεις στα ενεργειακά που τρέχουν

Published

on

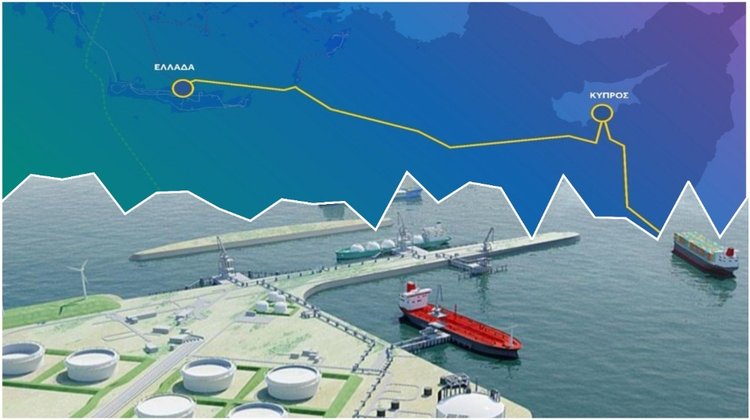

Στον λόφο του Προεδρικού από την μια και στο διαιτητικό δικαστήριο του Λονδίνου από την άλλη, στρέφονται σήμερα τα βλέμματα σε ό,τι αφορά τα δύο μείζονα ενεργειακά ζητήματα, αυτού της ηλεκτρικής διασύνδεσης από την μια και του τερματικού από την άλλη, σε μια Τετάρτη που προμηνύεται ιδιαιτέρως «καυτή».

Ειδικότερα, το Υπουργικό Συμβούλιο θα κληθεί ουσιαστικά να επικυρώσει την κατ’ αρχήν συμφωνία που επιτεύχθηκε την περασμένη Δευτέρα προκειμένου να αρθεί το αδιέξοδο και να προχωρήσει η πορεία υλοποίησης του έργου της ηλεκτρικής διασύνδεσης στο επόμενο στάδιο, ενώ από την άλλη το διαιτητικό δικαστήριο θα εξετάσει το αίτημα της κινεζικής κοινοπραξίας CMC για παγοποίηση της διαδικασίας ρευστοποίησης των εγγυητικών ύψους 70 εκατομμυρίων ευρώ για το τερματικό στο Βασιλικό.

Ωστόσο, το αναμενόμενο σενάριο είναι να μην εκδοθεί σήμερα απόφαση.

Στο Υπουργικό η συμφωνία για GSI

Ειδικότερα, και σε ό,τι αφορά την ηλεκτρική διασύνδεση, το Υπουργικό Συμβούλιο θα θέσει σήμερα στο μικροσκόπιο του εισήγηση-πρόταση του υπουργού Ενέργειας, Γιώργου Παπαναστασίου, για χρηματοδότηση των δαπανών του ΑΔΜΗΕ κατά την κατασκευή του καλωδίου για την ηλεκτρική διασύνδεση Κύπρου-Ελλάδας, στη βάση σχετικής συμφωνίας που επιτεύχθηκε με όλους τους εμπλεκόμενους φορείς μετά από έντονες διαπραγματεύσεις ημερών.

Αξίζει να σημειωθεί πως ενημερώνοντας χθες το απόγευμα τα μέλη του Διοικητικού Συμβουλίου και του προέδρους των Συνδέσμων του ΚΕΒΕ, υπό το πρίσμα και των τελευταίων εξελίξεων και δη της κατ’ αρχήν συμφωνίας που προέκυψε την Δευτέρα σε σχέση με την ανάκτηση του κόστους κατασκευής, ο Γιώργος Παπαναστασίου έστειλε το μήνυμα πως η «ηλεκτρική διασύνδεση θα γίνει για γεωπολιτικούς λόγους», παρουσιάζοντας ουσιαστικά ως δρόμο χωρίς επιστροφή την υλοποίηση του έργου.

Υπενθυμίζεται ότι σύμφωνα με τη καταρχήν συμφωνία που επιτεύχθηκε τη Δευτέρα, η Κυπριακή Δημοκρατία θα χρηματοδοτεί από το 2025 και μέχρι την ολοκλήρωση του έργου το 2030, με 25 εκατομμύρια ευρώ τον χρόνο και συνολικά με 125 εκ. ευρώ τις δαπάνες του ΑΔΜΗΕ.

Το ποσό αυτό-125 εκ. ευρώ-η Κυπριακή Δημοκρατία θα το καταβάλλει από το Ταμείο Ρύπων, το οποίο αντλεί έσοδα από την εμπορία δικαιωμάτων ρύπων. Για να καταστεί, ωστόσο, κάτι τέτοιο εφικτό, θα πρέπει να ληφθεί σχετική απόφαση από το Υπουργικό Συμβούλιο, ενώ δεν αποκλείεται να χρειαστεί και νομοθετική ρύθμιση.

Πάντως, με δεδομένες τις ενστάσεις και επιφυλάξεις του υπουργού Οικονομικών, Μάκη Κεραυνού, για το έργο, η σημερινή συζήτηση στο Υπουργικό Συμβούλιο αναμένεται με ιδιαίτερο ενδιαφέρον.

Σε ό,τι αφορά τις επιφυλάξεις του υπουργού Οικονομικών, αξίζει να αναφερθεί ότι ο Μάκης Κεραυνός έχει διαμηνύσει-και μέσω του γενικού διευθυντή, Γιώργου Παντελή, πως για την ώρα παραμένουν σε εκκρεμότητα αρκετές παράμετροι σε σχέση με το έργο και ότι η θέση του Υπουργείου για το θέμα θα εξαρτηθεί από τις επιπτώσεις του έργου στην οικονομία και τον τομέα της ενέργειας.

Σύμφωνα με τα όσα ανέφερε στο ΚΥΠΕ ο κ. Παντελή, αυτές οι παράμετροι αφορούν ρυθμιστικές αποφάσεις, τη συμφωνία χρηματοδότησης του έργου, τη μετοχική δομή του οργανισμού και το επιχειρηματικό πλάνο, τα οποία μέχρι στιγμής δεν έχουν ξεκαθαρίσει και δεν έχουν ολοκληρωθεί.

Εν αναμονή η ΡΑΕΚ

Αξίζει, πάντως, να αναφερθεί πως, εν αναμονή της απόφασης του Υπουργικού Συμβουλίου τελεί και η Ανώτατη Διοίκηση της ΡΑΕΚ, αφού από αυτή θα εξαρτηθεί πότε θα συνεδριάσει για λάβει τις τελικές της αποφάσεις.

Σύμφωνα με πληροφορίες του InBusinessNews, η απόφαση του Υπουργικού, εάν και εφόσον ληφθεί σήμερα, θα κοινοποιηθεί αμέσως στη ΡΑΕΚ, η οποία με τη σειρά της θα εκδώσει την δική της απόφαση, μέσω της οποίας θα διασφαλίζεται ότι τα 125 εκ. ευρώ θα πάνε στον ΑΔΜΗΕ κατά τη διάρκεια της κατασκευής του καλωδίου και για πέντε χρόνια μόνο, μέσω επιδότησης από το Ταμείο Ρύπων.

Με βάση τις ίδιες πληροφορίες, η Ανώτατη Διοίκηση της ΡΑΕΚ είναι σε πλήρη ετοιμότητα και σε περίπτωση που η απόφαση του Υπουργικού της κοινοποιηθεί άμεσα, τότε θα συνέλθει το συντομότερο δυνατόν και σίγουρα πριν από την Παρασκευή για να λάβει τις αποφάσεις της.

Βάσει της ίδιας πληροφόρησης, δεν αποκλείεται μάλιστα το ενδεχόμενο η Ανώτατη Διοίκηση της Αρχής να συνεδριάσει ακόμη και σήμερα το απόγευμα ή το αργότερο αύριο Πέμπτη (5/2) μέχρι το απόγευμα.

Η αλλαγή στο WACC

Σημειώνεται ότι ως αποτέλεσμα της αναγνώρισης από πλευράς του κράτους του κόστους κατασκευής του καλωδίου, θα επεκταθεί και κατά πέντε χρόνια η διάρκεια κατά την οποία θα παραχωρείται στον ΑΔΜΗΕ το λεγόμενο μέσο σταθμικό κόστος κεφαλαίου ή weighted average cost of capital (WACC) ύψους 8.3%.

Ως εκ τούτου, ο ΑΔΜΗΕ θα δικαιούται WACC 8,3% για 17 χρόνια, αφού ήδη αυτό το δικαίωμα του έχει παραχωρηθεί για περίοδο 12 ετών μετά την κατασκευή του καλωδίου.

Τονίζεται πως, το εν λόγω δικαίωμα, θα αποτυπώνεται και μέσα στην αναθεωρημένη απόφαση της ΡΑΕΚ, η οποία θα ληφθεί τις επόμενες μέρες.

Το γεωπολιτικό ρίσκο

Όσον αφορά το γεωπολιτικό ρίσκο σε σχέση με το έργο της ηλεκτρικής διασύνδεσης, το ζήτημα αυτό, όπως φαίνεται, μπαίνει στην άκρη για την ώρα.

Σύμφωνα με πληροφορίες του InBusinessNews, το εν λόγω θέμα θα τύχει χειρισμού από τις Κυβερνήσεις Κύπρου και Ελλάδας στο προσεχές μέλλον, ενώ η ΡΑΕΚ θα διατηρήσει την φράση «ενδέχεται» στην ρυθμιστική απόφαση που έχει ήδη λάβει.

Σημειώνεται, εξάλλου, ότι αναφορικά με την συμφωνία που έχει επιτευχθεί, πηγές του ΑΔΜΗΕ ανέφεραν ότι εφόσον υλοποιηθούν τα όσα αυτή προνοεί, το έργο καθίσταται βιώσιμο, ενώ σε διαφορετική περίπτωση διαφαίνεται οριστικό ναυάγιο.

Οι ίδιες πηγές ανέφεραν ότι υπήρξε επαφή με τον κατασκευαστή του καλωδίου Nexans για εξασφάλιση συνέχισης της συνεργασίας εφόσον προχωρήσει η υλοποίηση της συμφωνίας μέχρι την ερχόμενη Παρασκευή (6/8).

Κρίσιμη δικάσιμος για το τερματικό στο Βασιλικό

Όσον αφορά το έργο του τερματικού στο Βασιλικό, σήμερα είναι προγραμματισμένη νέα δικάσιμος στο διαιτητικό δικαστήριο του Λονδίνου αναφορικά με την ρευστοποίηση των εγγυητικών που κατέθεσε η CMC, ύψους 70 εκατομμυρίων ευρώ.

Υπενθυμίζεται ότι μετά τη διακοπή της σύμβασης, η CMC προσέφυγε στο διαιτητικό δικαστήριο για παγοποίηση και αναστολή της διαδικασίας ρευστοποίησης των εγγυητικών, αμφισβητώντας με αυτόν τον τρόπο το δικαίωμα της ΕΤΥΦΑ να προχωρήσει σε μία τέτοια κίνηση.

Υπενθυμίζεται, ακόμη ότι στο διαιτητικό δικαστήριο επιδικάζεται και προσφυγή της κινεζικής κοινοπραξίας, μέσω της οποίας αξιώνει επιπρόσθετες αποζημιώσεις από την ΕΤΥΦΑ και την Κυπριακή Δημοκρατίας λόγω καθυστερήσεων που παρουσιάστηκαν κατά την κατασκευή του έργου.

Ψάχνει project manager η ΕΤΥΦΑ

Την ίδια ώρα, για το έργο του τερματικού στο Βασιλικό, η ΕΤΥΦΑ προχώρησε στην προκήρυξη διαγωνισμού για τεχνικό σύμβουλο (project manager), ο οποίος θα την καθοδηγήσει σε ό,τι αφορά τα επόμενα βήματα για ολοκλήρωση του τερματικού, ενώ, μεταξύ άλλων, θα παρακολουθεί και τις εργασίες που θα γίνονται από τους μελλοντικούς νέους εργολάβους που θα αναλάβουν την κατασκευή του έργου.

Επίσης, θα παράσχει βοήθεια στην ΕΤΥΦΑ για καταρτισμό του σχεδίου για την επόμενη μέρα του έργου μετά την διακοπή της σύμβασης με την κινεζική κοινοπραξία CMC, όπως επίσης και βοήθεια-καθοδήγηση στην ΕΤΥΦΑ στην ετοιμασία των εγγράφων και των όρων εντολής για δύο διαγωνισμούς που θα προκηρυχθούν στη συνέχεια για επιλογή εργολάβου, καθώς και μηχανικού που θα αναλάβουν την ολοκλήρωση του τερματικού στο Βασιλικό.

Πέραν των πιο πάνω, ο project manager θα αναλάβει την καταγραφή των εργασιών που έγιναν μέχρι στιγμής στο Βασιλικό από την κινεζική κοινοπραξία CMC, καθώς και ενδεχόμενες κακοτεχνίες και προβλήματα που παρουσιάζουν τα έργα, τόσο στο χερσαίο μέρος όσο και για κατασκευή της προβλήτας.

Πηγή: INB

Μικαέλα Θεραπή

News

Ρήξη στις σχέσεις Αρχιεπισκόπου και Μητροπολίτη Τυχικού – Έντονες παρατηρήσεις κατά την επίσκεψη

Published

on

Ο Αρχιεπίσκοπος Γεώργιος, με δηλώσεις του, επιβεβαίωσε δημοσιεύματα και πληροφορίες που κυκλοφορούσαν σχετικά με τον Μητροπολίτη Πάφου Τυχικό, ρίχνοντας φως στις εντάσεις που έχουν προκύψει μεταξύ τους. Ο προκαθήμενος της Εκκλησίας της Κύπρου προχώρησε σε σαφείς τοποθετήσεις, εκθέτοντας τον Μητροπολίτη Πάφου, τον οποίο κατηγόρησε ότι επηρεάζεται από συγκεκριμένους κύκλους, χωρίς να τους κατονομάσει.

Σύμφωνα με πληροφορίες, αν το χάσμα δεν γεφυρωθεί σύντομα, ενδέχεται να προκύψουν νέες εξελίξεις που θα προκαλέσουν μεγαλύτερη αναταραχή στη Μητροπολιτική Περιφέρεια Πάφου. Αναφορικά με το ζήτημα της κάρας του Αποστόλου Παύλου, το οποίο είχε αποκαλύψει ο «Φιλελεύθερος», ο Αρχιεπίσκοπος διερωτήθηκε πώς είναι δυνατόν να γίνει αποδεκτή η κάρα από κάποιον που τον έχει χαρακτηρίσει αιρετικό.

Η Εκκλησία της Κύπρου δεν έχει ακόμα απαντήσει στο αίτημα που είχε κατατεθεί από τον μακαριστό Αρχιεπίσκοπο Χρυσόστομο Β’ προς το Βατικανό για τη μεταφορά της κάρας στην Κύπρο, αν και η Αγία Έδρα είχε δώσει τη σχετική έγκριση.

Παράλληλα, ο Αρχιεπίσκοπος έκανε αναφορές στο παρελθόν, όπου ο Μητροπολίτης Πάφου είχε υποδεχθεί εκπροσώπους της Ρωμαιοκαθολικής Εκκλησίας, κατηγορώντας τον εμμέσως για αντιφάσεις. Σημείωσε επίσης ότι η στάση του δεν είναι προσωπική, αλλά αποσκοπεί στη διατήρηση του κύρους της Εκκλησίας και ενός υψηλού επιπέδου, ειδικά για την Πάφο, που, όπως τόνισε, χρειάζεται καλύτερη διαχείριση.

Εκτός από το θέμα της κάρας, ο Αρχιεπίσκοπος εξέφρασε δυσαρέσκεια για δηλώσεις του Μητροπολίτη Πάφου, όπως η «ευλογία» τροφίμων, η αποφυγή κατανάλωσης αναψυκτικών που χαρακτηρίστηκαν «δαιμονικά», και η απαγόρευση των κολλύβων σε ποτηράκια. Όλα αυτά, σύμφωνα με τον Μακαριότατο, υπονομεύουν τη σοβαρότητα και το επίπεδο της Μητρόπολης.

Αναφερόμενος γενικότερα στη στάση του Μητροπολίτη Τυχικού, ο Αρχιεπίσκοπος δήλωσε ότι τον θεωρούσε ταπεινό, αλλά η συμπεριφορά του έχει αποδείξει το αντίθετο. Πρόσθεσε ότι οι θέσεις που λαμβάνει ο Μητροπολίτης δεν συνάδουν με τη λογική και τις αρχές της Εκκλησίας. Αν και διευκρίνισε ότι δεν υπάρχει προσωπική ρήξη, τόνισε ότι ο Μητροπολίτης πρέπει να επαναπροσδιορίσει τη στάση του προς την Εκκλησία και τους πιστούς της Πάφου.

Από την πλευρά του, ο Μητροπολίτης Τυχικός ανέφερε ότι σέβεται τον Αρχιεπίσκοπο και ότι προτίθεται να συζητήσει κατ’ ιδίαν μαζί του, ενώ σημείωσε πως το θέμα της κάρας έχει παρέλθει εδώ και δύο χρόνια.

Ωστόσο, οι σχέσεις των δύο ιεραρχών φαίνεται πως έχουν επιδεινωθεί σημαντικά, με τις εντάσεις να κορυφώνονται σταδιακά. Ο Μητροπολίτης Τυχικός φέρεται να έχει ήδη κάνει βήματα για την πραγματοποίηση συνάντησης, όμως ο Αρχιεπίσκοπος φαίνεται να θεωρεί ότι τα περιθώρια εξαντλήθηκαν.

Το προσεχές διάστημα θα φανεί αν το ζήτημα θα οδηγηθεί ενώπιον της Ιεράς Συνόδου, με πιθανό το ενδεχόμενο να εξεταστεί η αφαίρεση της τοποτηρητείας από τον Μητροπολίτη Πάφου.

Μικαέλα Θεραπή

Continue Reading

News

Νέο Τζάκποτ στο Τζόκερ – Αστρονομικό το ποσό της επόμενης κλήρωσης

Published

on

Τουλάχιστον €17.000.000  θα μοιραστούν οι τυχεροί της 1ης κατηγορίας στην επόμενη κλήρωση της Κυριακής 26 Ιανουαρίου 2025 μετά το ΤΖΑΚ-ΠΟΤ που σημειώθηκε κατά τη χθεσινή διαλογή της 2862ης κλήρωσης του ΤΖΟΚΕΡ. Στο μεταξύ, δεν βρέθηκε νικητής ούτε στην 2η κατηγορία.

Υπενθυμίζεται πως οι τυχεροί αριθμοί που κληρώθηκαν χθες το βράδυ ήταν: 7, 8, 27, 36, 43

Τζόκερ ο αριθμός: 6

Μικαέλα Θεραπή

Continue Reading

News

Ξενοδοχεία, οικιστικές μονάδες και γραφεία στη Λεωφόρο Μακαρίου

Published

on

Η λεωφόρος Μακαρίου, στην καρδιά της Λευκωσίας, αποκτά το δικό της ξενοδοχείο, ενώ παράλληλα ξεκινούν οι διαδικασίες για την ανέγερση ακόμη ενός ξενοδοχείου στην οδό Αρνάλδας, η οποία διασταυρώνεται με τη λεωφόρο Μακαρίου.

Σύμφωνα με πληροφορίες, το ενδιαφέρον για τη μετατροπή του πρώην κτηρίου της Λαϊκής Τράπεζας σε ξενοδοχείο αναθερμάνθηκε, και σύντομα θα δρομολογηθούν όλες οι απαιτούμενες διαδικασίες για την εξασφάλιση των σχετικών αδειών που είχαν «παγώσει» τα προηγούμενα χρόνια.

Με βάση τους αρχικούς σχεδιασμούς, το κτήριο της πρώην Λαϊκής θα φιλοξενήσει ξενοδοχείο 168 δωματίων, ιδιοκτησίας του Ομίλου Fattal, ενός ισραηλινού επενδυτικού σχήματος. Ο Όμιλος Fattal είναι ήδη γνωστός στην Κύπρο, καθώς πρόσφατα απέκτησε το ξενοδοχείο Grand Resort στη Λεμεσό, ενώ διαθέτει και άλλες μονάδες σε Πάφο, Λάρνακα, Πρωταρά και Λεμεσό.

Παράλληλα, σε κοντινή απόσταση θα λειτουργήσει και δεύτερο ξενοδοχείο από διαφορετικούς επενδυτές. Πρόκειται για ένα boutique hotel με 70 δωμάτια, το οποίο θα στεγαστεί στο ιστορικό κτήριο της παλιάς κλινικής Αναστασιάδη, στην οδό Αρνάλδας. Το κτήριο δεν θα κατεδαφιστεί αλλά θα ανακαινιστεί πλήρως για να φιλοξενήσει τη νέα ξενοδοχειακή μονάδα. Ήδη τα συνεργεία έχουν ξεκινήσει εργασίες καθαρισμού στους χώρους του κτηρίου.

Οικιστικές και επαγγελματικές αναπτύξεις

Στην περιοχή του κέντρου της Λευκωσίας βρίσκονται σε εξέλιξη και άλλα έργα, τα οποία περιλαμβάνουν οικιστικές μονάδες και σύγχρονους επαγγελματικούς χώρους.

Ειδικότερα, δίπλα από το κατάστημα Zara πρόκειται να ανεγερθεί ένα πολυώροφο κτήριο, ενώ η Cyfield προχωρά με την ανέγερση τριών ακόμη οικιστικών κτηρίων. Επίσης, σε άλλο κτήριο της περιοχής βρίσκονται σε προχωρημένο στάδιο οι εργασίες μετατροπής του σε οικιστικό συγκρότημα.

Παράλληλα, σημαντική ανάπτυξη προχωρά και στην οδό Ευαγόρου, όπου δημιουργούνται σύγχρονοι γραφειακοί χώροι, προσδίδοντας νέα πνοή στο κέντρο της πόλης.

Μικαέλα Θεραπή

Continue Reading

Most Viewed

Trending
